هشدار مهم به مدیران؛ تعارف نداریم؛ مدیری که این کار را انجام بدهد عزل می‌شود توسعه مراکز درمانی بدون تقویت زیرساخت‌های انتقال خون، پاسخگوی نیاز آینده نخواهد بود/ جایگاه دوم استان فارس در کشور در تولید پلاکت فرزیس مقرهای حشد الشعبی در بصره، نینوا و کرکوک هدف قرار گرفت/ شهادت پنج غیر نظامی مرگبارترین پهپاد انتحاری ایران، حامل پیامی برای ترامپ است چرا حمله به ناوگان آمریکا مهم است؟ برگزاری نخستین دوره تخصصی مدیریت صحنه حادثه در آرامستان بهشت احمدی شیراز توافقنامه احداث کمربندی شمال شرق شیراز به زودی امضا می‌شود مهار آتش‌سوزی ۳ منزل مسکونی با سقف شیروانی در شیراز/ضمن اطفای حریق، ۷نفر از ساکنان منازل به‌سرعت تخلیه و به نقاط امن منتقل شدند وقتی ترامپ و خانواده‌اش از کاخ سفید پول در می آورند! قیمت روز محصولات ایران خودرو و سایپا؛ کف قیمت بازار چند؟ ضربه پلیس به شبکه مالخران گوشی‌های سرقتی قرار همدلی با مدیریت مصرف برق را فراموش نکنیم/ همگی در پایداری برق سهیم هستیم هلاکت اراذل و اوباش در داراب/ برخورد باصلابت پلیس با اخلالگران نظم عمومی برگزاری نخستین مرحله قرعه‌کشی جشنواره بازیافت محلات در شیراز/ انتخاب ۱۴۰ شهروند به قید قرعه که در اجرای طرح تفکیک از مبدأ پسماندها شرکت داشتند استقلال اداره آب و برق نیست/ آقای تاجرنیا! سمبل اصلی این باشگاه فوتبال است نه رشته‌های دیگر

25

نخستین واحد نیروگاهی احداثی توسط صنایع وارد مدار شد

  • کد خبر : 28297
  • 16 مرداد 1401 - 21:15

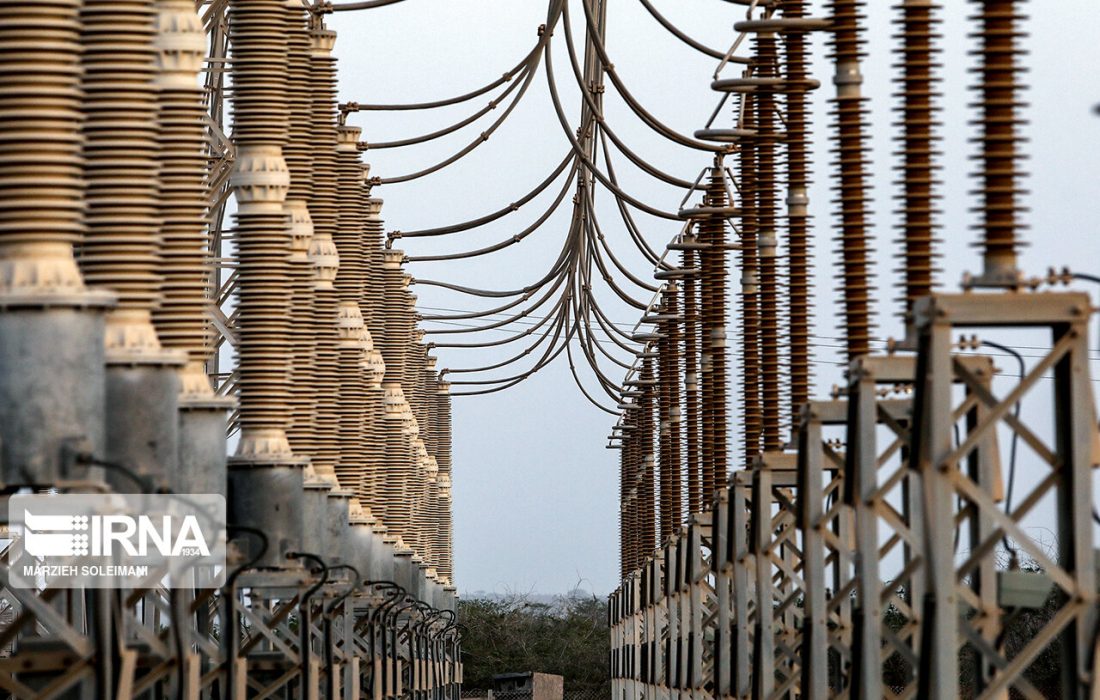

نخستین واحد نیروگاهی احداثی توسط صنایع وارد مدار شد

به گزارش پایگاه خبری طلوع سیاست به گزارش روز یکشنبه ایرنا از شرکت تولید، انتقال و توزیع نیروی برق ایران (توانیر)   «سیدزمان حسینی» ادامه داد: نخستین واحد نیروگاه گازی سمنان از طرح احداث ۱۰ هزار مگاوات نیروگاه‌های صنایع معدنی به ظرفیت ۱۸۳ مگاوات که عملیات اجرایی آن از اسفند ماه ۱۴۰۰ آغاز شده بود […]

به گزارش پایگاه خبری طلوع سیاست

به گزارش روز یکشنبه ایرنا از شرکت تولید، انتقال و توزیع نیروی برق ایران (توانیر)   «سیدزمان حسینی» ادامه داد: نخستین واحد نیروگاه گازی سمنان از طرح احداث ۱۰ هزار مگاوات نیروگاه‌های صنایع معدنی به ظرفیت ۱۸۳ مگاوات که عملیات اجرایی آن از اسفند ماه ۱۴۰۰ آغاز شده بود با شبکه سنکرون شد که یک رکورد جدید و بی نظیر در این زمینه محسوب می‌شود.

وی افزود: ظرفیت نیروگاه سمنان از ۲ واحد گازی هر کدام به ظرفیت ۱۸۳ مگاوات به سه واحد رسیده است، عملیات اجرایی فاز دوم توسعه آن به عنوان واحد ۴ نیز آغاز شده است.

به گزارش ایرنا، پیشتر مجری طرح احداث ۱۰ هزار مگاوات نیروگاه توسط صنایع گفت: ظرفیت مورد تقاضا برای احداث نیروگاه در شروع تفاهم‌نامه ۱۰ هزار مگاوات بود که با استقبال صورت‌گرفته در یک مرحله به ۱۲ هزار و در حال حاضر به ۱۶ هزار و ۵۰۰ مگاوات افزایش‌یافته است.

«سید زمان حسینی» افزود: فروردین‌ امسال تفاهم‌نامه احداث نیروگاه‌ها توسط صنایع در صحن علنی مجلس شورای اسلامی تصویب و پشتوانه قانونی به خود گرفت و براین‌اساس وزارتخانه‌های نیرو، صمت و نفت ملزم به اجرای آن شدند.

وی با اشاره به همکاری و تعامل میان مدیران وزارتخانه‌های نیرو، صمت و صنایع معدنی در زمینه احداث نیروگاه توسط صنایع، ادامه داد: به‌طورکلی دوره پیشبرد احداث نیروگاه که ۱۴ تا ۱۸ ماه به طول می‌انجامد، با پیگیری‌ها و هماهنگی‌های انجام شده به ۶ ماه کاهش یافت که در نوع خود رکورد محسوب می‌شود.

مجری طرح احداث ۱۰ هزار مگاوات نیروگاه توسط صنایع در باره دوره پیشبرد گفت: دوره پیشبرد شامل انتخاب مشاور، انجام مطالعات اولیه، انتخاب ساختگاه، مطالعات شبکه، مطالعات و اخذ مجوزهای محیط‌زیست، مجوزهای پدافند غیرعامل، تأمین آب و سوخت پروژه، تأمین مالی و انتخاب پیمانکار است.

لینک کوتاه : https://tolosiyasat.ir/?p=28297


ثبت دیدگاه

مجموع دیدگاهها : 0در انتظار بررسی : 0انتشار یافته : ۰
قوانین ارسال دیدگاه
  • دیدگاه های ارسال شده توسط شما، پس از تایید توسط تیم مدیریت در وب منتشر خواهد شد.
  • پیام هایی که حاوی تهمت یا افترا باشد منتشر نخواهد شد.
  • پیام هایی که به غیر از زبان فارسی یا غیر مرتبط باشد منتشر نخواهد شد.

برچسب ها
